Zagorič: Jedan kvadrat metra usporavao useljenje u zgrade

Kupci stanova u Zagoriču, koji su više od godinu dana čekali priključenje zgrada na elektroenergetsku mrežu, uskoro bi mogli useliti u svoje nekretnine nakon rješavanja problema sa državnim zemljištem.

13. jun 2026. 08:54

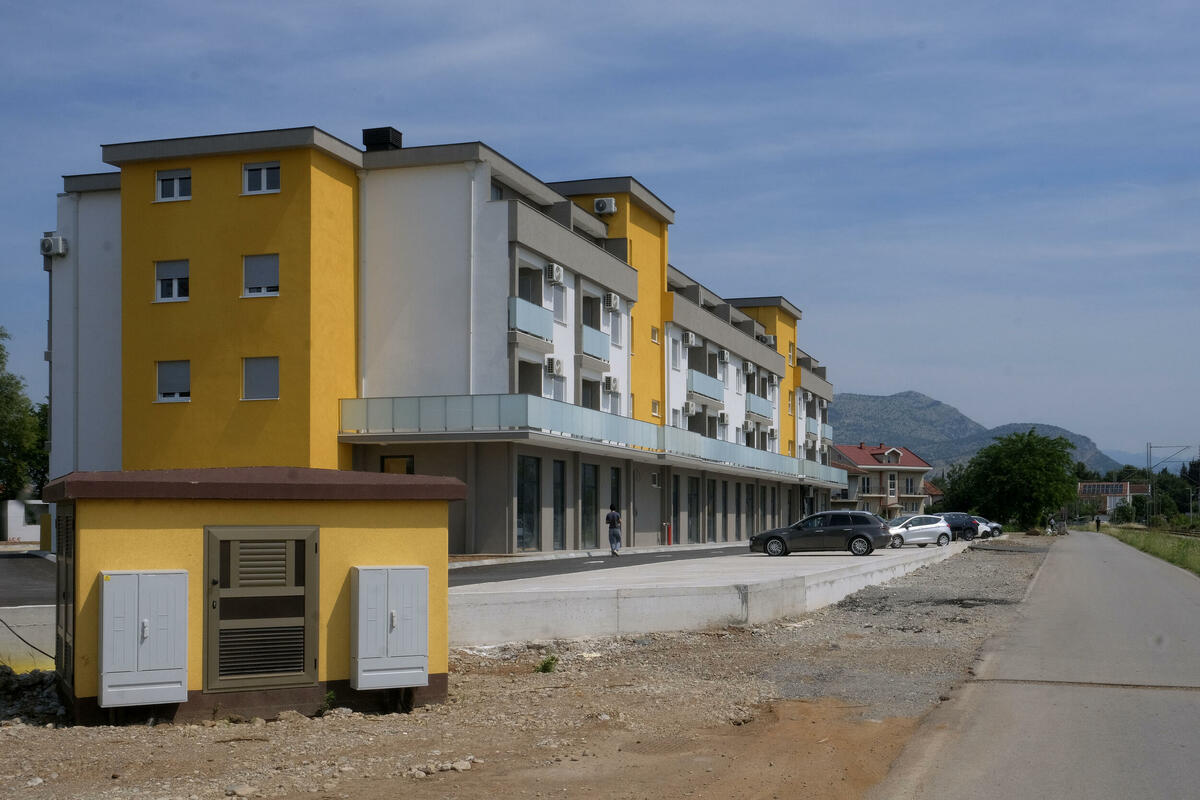

Fotografija uz vijest: Zagorič: Jedan kvadrat metra usporavao useljenje u zgrade

Kupci stanova u novoizgrađenim zgradama na početku Ulice Ludviga Kube u podgoričkom naselju Zagorič mogli bi uskoro useliti u svoje nekretnine, nakon više od godinu dana čekanja i plaćanja rata kredita i kirije zbog nepostojanja priključenja na elektroenergetsku mrežu.

U obraćanju "Vijestima" navode da su situaciju smatrali nemogućom i da su više puta tražili objašnjenje zašto ne mogu da se usele, uz odgovor da problem nije do njih, već do drugih učesnika.

"U pitanju je više zgrada i radi se o više od 100 porodica kod samo jednog investitora. Među nama su mladi bračni parovi, porodice sa malom djecom i budući roditelji koji sa zebnjom čekaju rođenje djeteta, a nijesu u mogućnosti da ih dočekaju u sopstvenom domu. Mnogi istovremeno plaćaju stambene kredite i kirije, što predstavlja ogroman finansijski i psihološki teret", stoji u dopisu.

Kupci su naveli da su im kao razlog za nemogućnost useljenja spominjani i imovinsko-pravni sporovi, ali da su svi ostali uslovi ispunjeni, te da je za završetak procesa potrebno da Crnogorski elektrodistributivni sistem (CEDIS) izvrši svoje obaveze i omogući priključenje objekata na električnu mrežu.

Međutim, dobijaju različita objašnjenja od institucija i investitora, kompanije "Razvršje".

Ekipa "Vijesti" obišla je zgrade u Ulici Ludviga Kube i uvjerila se da su uglavnom bez stanara. Mještanka je potvrdila da kupci već duže vremena imaju problem sa useljenjem jer nije riješeno pitanje napajanja.

Direktor kompanije "Razvršje", Saša Leković, najavio je da će proces uskoro biti završen. Objasnio je da je njegova firma gotovo 18 mjeseci bila u začaranom krugu zbog jednog metra kvadratnog državnog zemljišta kroz koji je trebalo da prođe kabal.

"Konačno smo nakon toliko vremena sve kompletirali i očekujemo da će sve ubrzo biti gotovo", kazao je Leković. Dostavio je i obimnu dokumentaciju o postupku, koji je okončan tek prije nekoliko dana pred nadležnim organima.

Iz CEDIS-a su saopštili da je nalog za uklapanje nove trafostanice i ugradnju brojila pripremljen i najavili da će "realizacija uslijediti u najkraćem mogućem roku".
