Varijabilni šant reaktor u trafo-stanici Lastva ne funkcioniše kako treba, zaposleni zabrinuti
Varijabilni šant reaktor instaliran u trafo-stanici Lastva u Kotoru pokvario se dan nakon puštanja u rad i do danas ne radi ispravno, zbog čega su zaposleni zabrinuti za bezbjednost elektro mreže.

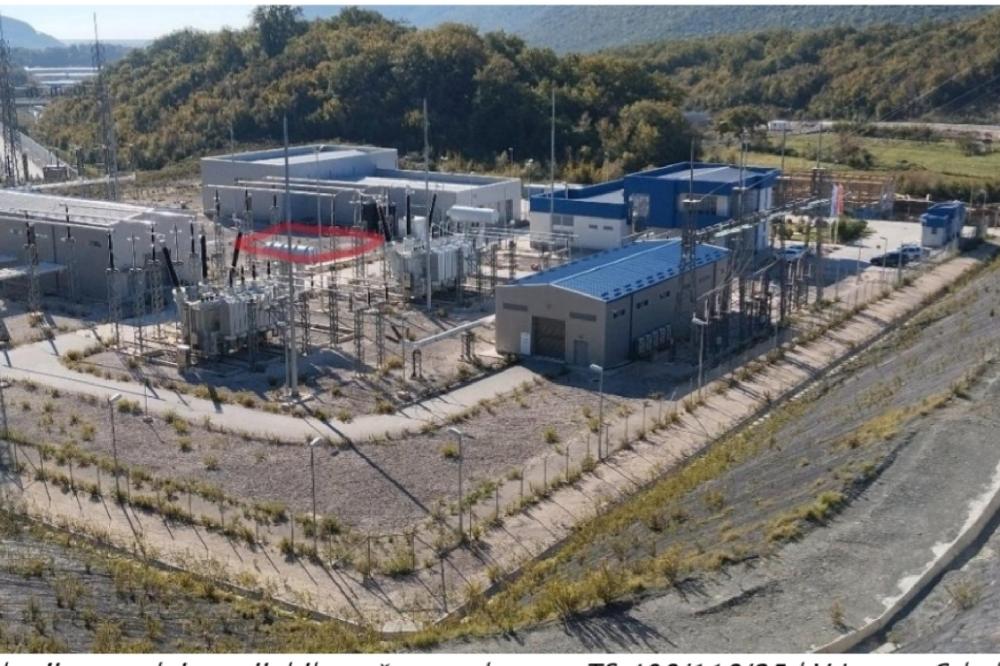

Varijabilni šant reaktor ili balanser visokog napona, instaliran 8. aprila ove godine u trafo-stanici „Lastva“ u Kotoru, već 9. aprila pokvario se i stavljen je van pogona. Iako je popravljen, do danas ne funkcioniše kako treba, a zaposleni su uplašeni za svoju bezbjednost i sigurnost elektro mreže.
Zaposleni tvrde da je dan nakon instalacije počelo da curi ulje, da uređaj ispušta čudne zvukove i da se niko ne usuđuje da se približi mjestu gdje je šant reaktor instaliran.
Izvršni direktor CGES Ivan Asanović pohvalio se u Bečićima da je šant reaktor pušten u probni rad, ali na pitanja Portala ETV o kvaru, troškovima i procedurama nabavke nije odgovorio.
Prema dokumentu CGES-a iz decembra 2022. godine, ugradnja varijabilnog šant reaktora snage 250 MVAr u TS „Lastva“ neophodna je zbog porasta napona u prenosnim mrežama u regionu, naročito na 400 kV nivou. Očekuje se da će nakon završetka projekta naponi biti dovedeni u dozvoljene granice, zavisno i od regulacije susjednih sistema.
Kompanija „Xenergy“ d.o.o., angažovana za građevinske radove na projektu, ističe da je šant reaktor važan za potpuno iskorišćavanje podmorskog kabla.
Prvi tender za nabavku i ugradnju šant reaktora raspisan je decembra 2021. godine, ali je poništen 2022. godine. Novi međunarodni tender raspisan je u aprilu 2023. godine.
U avgustu 2023. godine potpisan je ugovor o garanciji između CGES-a i EBRD-a za finansiranje projekta u iznosu do devet miliona eura. Izvršni direktor CGES-a tada je rekao da će to omogućiti siguran rad elektro mreže i interkonekciju sa Italijom.
Tokom posjete EBRD-a u junu 2024. godine, vođa projekta Aleksa Knežević izjavio je da je u toku instalacija šant reaktora, a vrijednost projekta iznosi 14,5 miliona eura. Projekat je finansiran kreditom EBRD od devet miliona eura, dok je ostatak obezbijedio CGES.
Sudeći prema dostupnim informacijama, cijena instalacije šant reaktora porasla je sa osam i po miliona eura procijenjenih 2021. godine na 14,5 miliona eura u 2024. godini.
