Društvo
Toplifikacija Pljevalja: Ključni radovi na daljinskom grijanju do jeseni 2024.
Projekat toplifikacije Pljevalja vrijedan preko 23 miliona eura ulazi u novu fazu, sa intenziviranjem radova na primarnom toplovodu i ciljem da sistem bude spreman za narednu sezonu grijanja.

Projekat toplifikacije Pljevalja, čija ukupna vrijednost prema dostupnoj finansijskoj konstrukciji prelazi 23 miliona eura, ima za cilj da dovede toplotu iz Termoelektrane Pljevlja do grada i zamijeni dio postojećih kotlarnica modernim podstanicama.
Menadžer projekta Veselin Sekulić kazao je da su radovi na prvoj fazi primarnog toplovoda, u dužini od oko 2,3 kilometra, u završnoj fazi. "U toku su postupci tehničkog pregleda i prijema od strane državnih inspekcijskih organa, nakon čega bi ovaj dio sistema trebalo da bude predat na upravljanje Opštini Pljevlja. Istovremeno se izvode radovi na drugoj i trećoj fazi primarnog toplovoda, ukupne dužine oko 4,4 kilometra, kojima će biti obuhvaćene trase prema postojećim kotlarnicama, budućim podstanicama i drugim potrošačima u gradu. Završeni su radovi na dionici u Ulici Pavla Bulatovića i Ulici Mila Peruničića. Rade se kraci za Osnovnu školu ‘Ristan Pavlović’, Srednju stručnu školu i Sportski centar ‘Ada’. Na tim dionicama trenutno se obavljaju hidroprobe i ispitivanja, nakon čega slijedi zatrpavanje kanala i vraćanje saobraćajnica i javnih površina u prvobitno stanje, kako bi sve bilo spremno prije početka nove školske godine", rekao je Sekulić.

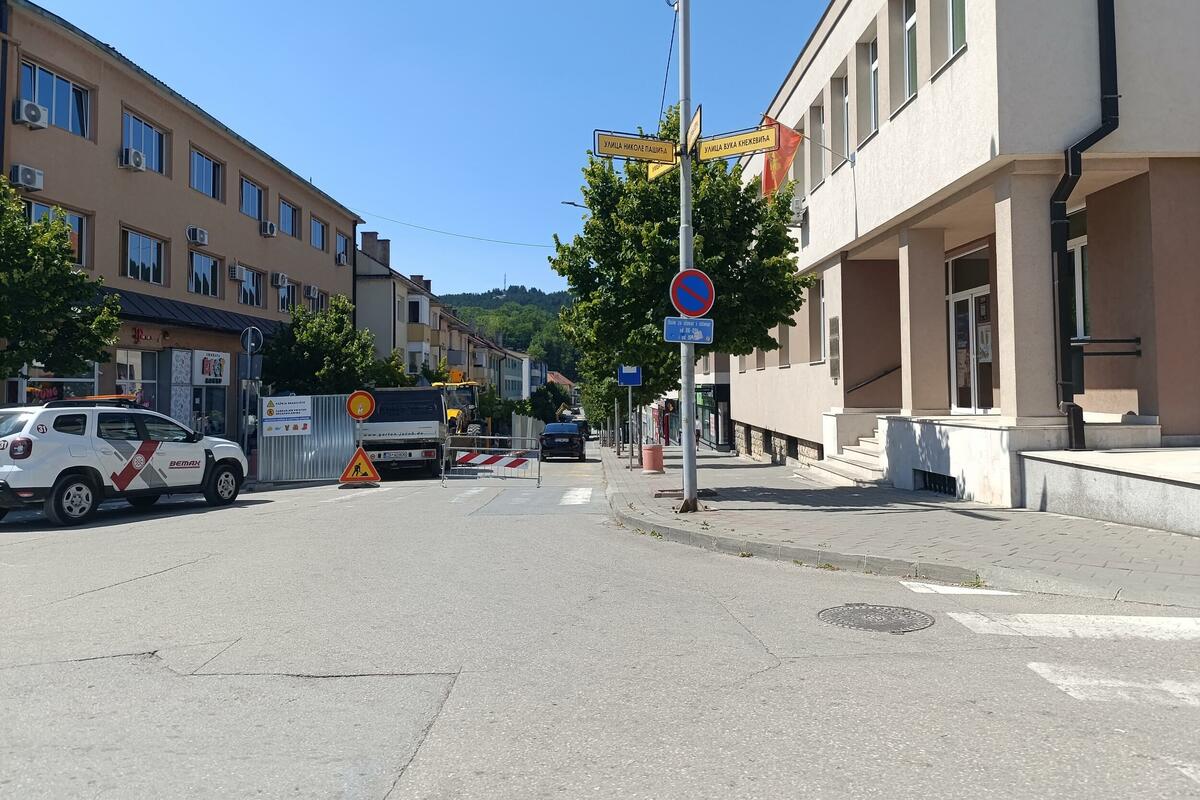

Radovi se trenutno izvode i u Ulici kralja Petra, u centru grada, jednoj od važnijih gradskih saobraćajnica. "Ova dionica od posebnog je značaja za nastavak trase prema Skerlićevoj ulici i dolazak do postojeće kotlarnice, koja bi nakon završetka projekta trebalo da bude ugašena i pretvorena u podstanicu. Paralelno se izvode radovi na više drugih lokacija, uključujući dionicu do mosta na Ćehotini i prelazak preko rijeke kod nekadašnje ‘Albone’, kao i krak prema Osnovnoj školi ‘Boško Buha’, gdje je predviđena nova podstanica. Trasa se nastavlja prema narednom mostu na rijeci Breznici. Radovi se trenutno odvijaju na više gradskih lokacija, dok se najveći intenzitet mašinske faze očekuje tokom septembra", dodao je Sekulić.
Ministarstvo javnih radova finansira radove u vrijednosti od 8,8 miliona eura. Sekulić je rekao: "Ministarstvo javnih radova će u septembru raspisati tender vrijednosti od 2,5 miliona eura za izvođača radova i pretvaranje svih ovih kotlarnica u podstanice. Paralelno, i Elektroprivreda raspisuje tender od 3,5 miliona eura za regulisano oduzimanje pare i stvaranje konačnog konzuma od 44 megavata za grad Pljevlja. Najvažnija informacija za sve građane Pljevalja je da se raspisuje i tender za projektovanje sekundarne mreže. Širenje toplovodne mreže na novu podstanicu u Skerlićevu, novu podstanicu Tršovu i novi toplovod u Lovćenskoj ulici do nove bolnice koji podrazumijeva širenje mreže prema naselju Gornji Moćevac. Svi ovi projekti rade se paralelno u saradnji Opštine Pljevlja, Elektroprivrede, Ministarstva javnih radova. Sve će se ovo pokušati sinhronizovano završavati do proljeća 2027. godine kada će biti spremno daljinsko grijanje iz Termoelektrane Pljevlja".
Ukupna ulaganja u toplifikaciju Pljevalja prema finansijskoj konstrukciji premašuju 23 miliona eura sa PDV-om, od čega će EPCG obezbijediti 13 miliona, Vlada preko Ministarstva javnih radova 10 miliona, dok će Opština Pljevlja izdvojiti 145.000 eura za eksproprijaciju zemljišta.
Osnovu sistema predstavlja Termoelektrana Pljevlja. Predviđeno je oduzimanje pare sa kolektora sopstvene potrošnje snage 10 MW, kao i regulisano oduzimanje pare sa turbine ukupne snage 44 MW. Kao rezervni izvor toplote predviđena je startna kotlarnica kapaciteta 2x16 MW.
Projekat je podijeljen u tri faze: prva dionica je duga oko 2,3 kilometra, dok su druga i treća faza predviđene u dužini od oko 4,4 kilometra.
